百威路(翠堤路-金花路)道路排水工程西起金花路,,,,,,,沿百威桥跨越三环线,,,,,,,东止于汉江堤,,,,,,,设计全长810.76m,,,,,,,工程造价约5860万元,,,,,,,施工内容涵盖道路、桥梁、排水、绿化等多个方面,,,,,,,计划工期9个月。。。。。。该工程自2月2日开工至今,,,,,,,现已完成南侧排水管道施工,,,,,,,按期实现了施工调边,,,,,,,并着手开展小箱梁预制施工。。。。。。

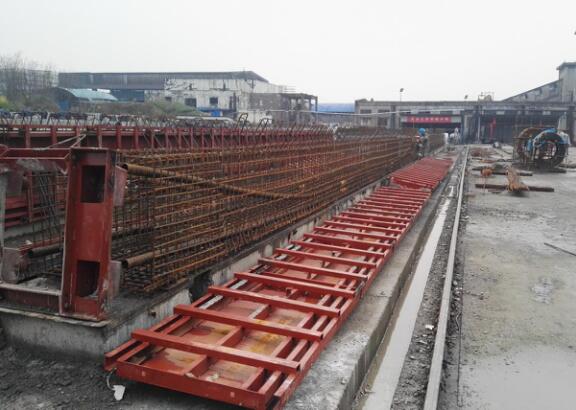

该工程位于黄金口工业园区内,,,,,,,结合园区内交通情况,,,,,,,该项目部决定分为便道修建及排水管道安装、桥梁拆除新建、道路拆除恢复等三大阶段逐步推进施工。。。。。。3月,,,,,,,该工程重点抓好第一阶段的排水管道安装及便道修建工作,,,,,,,现已安装雨水管道共计410m,,,,,,,修建便道400m2,,,,,,,现状百威桥南侧辅道土方开挖弃运达10000m3,,,,,,,路基换填处理8000m3。。。。。。与此同时,,,,,,,该工程着手进行第二阶段中所需198片小箱梁的预制工作,,,,,,,目前已预制3片。。。。。。由于本月雨水天气较多,,,,,,,为确保工程进度,,,,,,,该项目部合理安排工期,,,,,,,加大人力、物力及机械设备投入,,,,,,,加班加点进行施工,,,,,,,并增调水车切实做好现场文明、环保施工。。。。。。
百威路(翠堤路-金花路)道路排水工程将于4月加快推进南侧辅道、便道施工及小箱梁预制工作,,,,,,,并积极配合做好管道迁改工作,,,,,,,为后续施工创造有利条件。。。。。。(彩虹多多官网公司 梁勇 文/图)
