清淤打桩两不误 青山港及二号明渠综合整治工程(青山港子项)7月施工大步向前
时间:2017-08-01
来源:原创文章
发布:本站编辑
在6月份顺利完成了青山公园一号桥拆除工作后,,,,,,,青山港及二号明渠综合整治工程(青山港子项)本月上旬主要对渠道进行了清淤、抛石,,,,,,,并积极协调迁改单位顺利完成了J驳岸中百仓储处的电力管线迁改工作,,,,,,,驳岸桩基施工随之展开。。。。。。

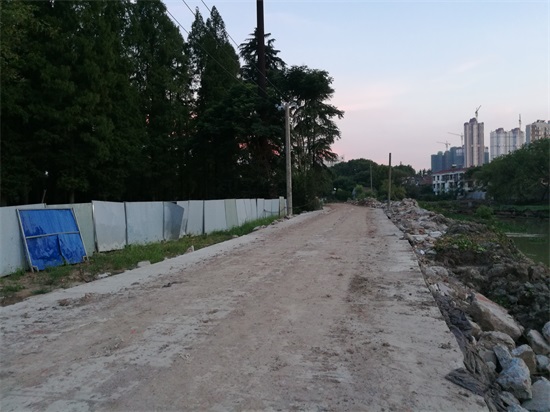

该工程渠道位于青山公园内部,,,,,,,为处理渠道内积存的大量淤泥,,,,,,,项目部安排两条清淤船24小时不停歇地进行清淤工作,,,,,,,目前已完成桩号6+825~6+457段清淤共21000方。。。。。。在桩基施工断面,,,,,,,现场水泥搅拌桩机正以一天1000米左右的速度持续推进,,,,,,,截至7月下旬,,,,,,,该工程已完成1号桥全部8根桩基的施工任务。。。。。。为方便机械和施工材料进出,,,,,,,该项目部在渠道边浇筑了一条220米长的混凝土施工便道,,,,,,,极大的提高了现场运输工作效率。。。。。。
在即将到来的8月份,,,,,,,青山港及二号明渠综合整治工程(青山港子项)项目部将在加紧进行公园3号人行桥的的桩基施工和1号桥上部结构混凝土浇筑的同时,,,,,,,持续推进渠道内的清淤、抛石工作,,,,,,,力争在9月底实现渠道通水这一阶段性目标。。。。。。(李怀生 文/图)
