向阳东路(江堤中路~鹦鹉大道)道路工程三个断面稳扎稳打持续推进
时间:2017-08-11 来源:原创文章 发布:本站编辑

向阳东路(江堤中路~鹦鹉大道)道路工程西起江堤中路,,,,,,东止鹦鹉大道,,,,,,全长1149.327m,,,,,,施工断面跨越国博大道、杨泗港铁路。。。。 。。该工程建成后,,,,,,将为市民出行提供极大便利,,,,,,为周边商业发展带来良好契机。。。。 。。

该工程主要分为江堤中路-国博大道道口和引桥段、国博大道匝道段、国博大道-鹦鹉大道道排和桥梁段三个断面同步进行施工。。。。 。。截至7月底,,,,,,江堤中路-国博大道段共完成60m污水管道、40m雨水管道的铺设以及150m挡土墙的砌筑施工,,,,,,并完成西侧X00-X03支架搭设,,,,,,余下部分已在8月7日箱梁设计方案交底后开始动工。。。。 。。国博大道匝道段施工区在地质上存在溶洞区域,,,,,,由于桩基设计较长,,,,,,易造成桩基漏浆影响桩基承载力,,,,,,施工人员选择先对部分桩基进行预注浆处理,,,,,,再逐步开展后续施工。。。。 。。此外,,,,,,国博大道-鹦鹉大道段已完成Y25-Y27雨水和W22-W27污水管道铺设,,,,,,并同步推进东侧桥梁桩基施工,,,,,,预计8月中旬前将完成4根桩基。。。。 。。

      彩虹多多官网-追求健康,你我一起成长

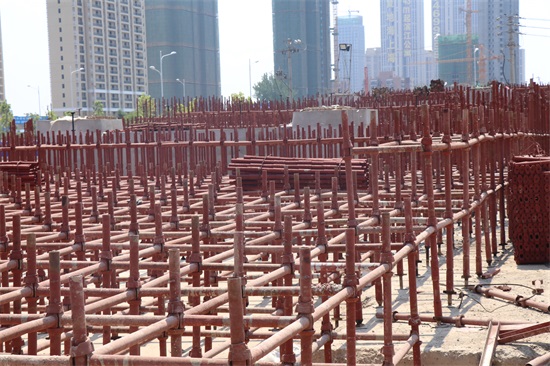

搭设支架

下一阶段,,,,,,项目部将持续推进江堤中路-国博大道段的箱梁支架搭设工作,,,,,,并完成东侧桥梁的桩基施工。。。。 。。面对8月持续的高温酷暑考验,,,,,,向阳东路(江堤中路-鹦鹉大道)道路工程项目部将合理组织施工,,,,,,保证三个断面工作持续推进。。。。 。。( 叶果 文/图)
