赤壁市易地扶贫搬迁项目配套道路(羊楼司~羊楼洞)工程全长6.3km,,,,,,,红线宽10m,,,,,,,沿线新建2座钢筋混凝土石拱桥、排水箱涵2座、盖板涵15座、钢筋混凝土圆管涵25座,,,,,,,合同工期为180天。。。。。目前,,,,,,,该工程道排部分已完成近4km的路基,,,,,,,排水箱涵、盖板涵和圆管涵已全部施工完毕,,,,,,,桥梁部分2座石拱桥的下部结构也已进入收尾阶段。。。。。
本月,,,,,,,趁着晴好的天气,,,,,,,项目部加大人员、材料、机械设备等资源的投入,,,,,,,加快施工进度,,,,,,,完成了近1km的路基,,,,,,,松峰港石拱桥的18根桩基以及大兴石拱桥的2个扩大承台。。。。。目前,,,,,,,该工程道路方面即将进行土路床弯沉、压实度的检测,,,,,,,待试验合格后进行第一层水稳的摊铺工作;;;;;;;桥梁方面,,,,,,,大兴石拱桥已搭设支架,,,,,,,正在进行支架预压,,,,,,,待预压合格后进行拱板的钢筋、模板、混凝土浇筑工作。。。。。受到9处军用光缆的影响,,,,,,,该工程剩余2公里道路暂不能施工。。。。。为了解决这个问题,,,,,,,项目部积极同业主及相关单位协调,,,,,,,争取早日解决问题,,,,,,,赢取更多的施工断面。。。。。

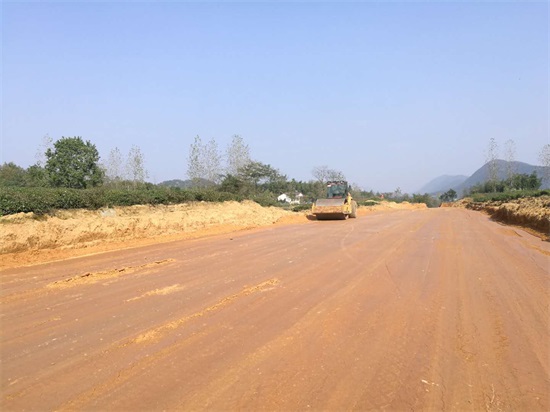

路床施工
接下来,,,,,,,该工程在进行2座桥梁施工的同时,,,,,,,将集中精力进行4km水稳的摊铺工作,,,,,,,实现年前完成第一层水稳摊铺的目标。。。。。
